Záložka úkony

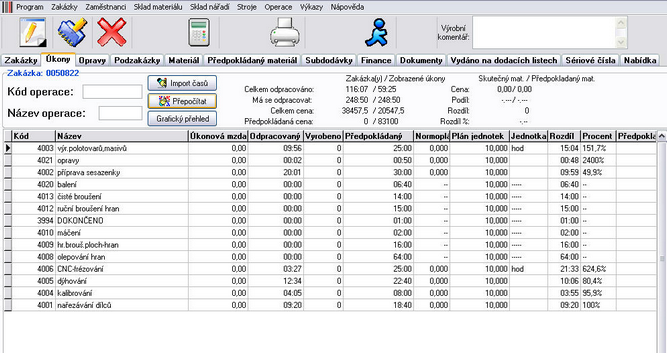

Přepnutím u konkrétní zakázky na záložku úkony dostanete detailní výpis odvedené a předpokládané práce.
Úkonem je myšlena předpokládaná operace na zakázce.
Tato záložka je hromadná, označíte-li více zakázek, uvidíte v tomto přehledu součet práce na vybraných zakázkách. Zároveň se při "multi selectu" vytvoří sloupec zakázka, který informuje o tom, z jaké zakázky úkon je.
Sloupce:
¨
Vložení úkonù do zakázky
Po vytvoření zakázky je potřeba vložit plánované úkony (= co se bude na zakázce dělat), které je potřeba provést.. Lze to dvěmi způsoby:

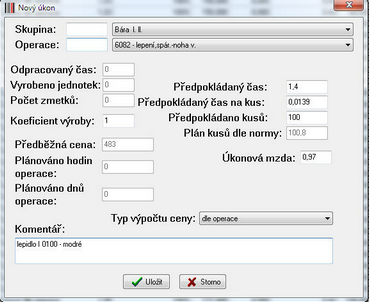

1) Manuálně – výběrem volby vložit úkon z editačního panelu a jednotlivým vložením úkonu, určením předpokládaného času a počtu provedení (nebo jedné z těchto informací). Takto musíme zadat každý úkon. V případě, že máte vytvořenu normu a vyplníte předpokládaný počet kusů, přepočte se automaticky předpokládaný čas (funguje to i opačně).

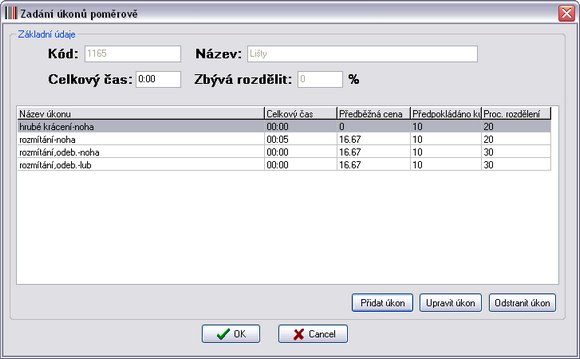

2) Poměrově – tato volba Vám umožní zadávat úkony v procentuálních hodnotách. Naleznete ji v kontextové nabídce úkonů.
Určete celkový čas zakázky a počet procent pro daný úkon v rámci zakázky. (např. příprava materiálu 20% času zakázky, frézování 10%, rámování 40% a vkládání skla 30%).
Vložení úkonu procentuálně probíhá následovně:
- Výběrem SKUPINA omezíme výběr operací, které se zobrazí.
- Z vybrané skupiny zvolíme úkon, který se má na zakázce provést.
- Vyplníme buďto předpokládáno kusů a políčko opustíme (klikneme na jiné, nebo rovnou na OK).
- V případě že máme pro operaci stanovenu normu se automaticky přepočte PŘEDPOKLÁDANÝ ČAS.
A opačně, vyplníme li předpokládaný čas, vyplní se PREDPOKLÁDANO KUSŮ.
Normování zakázek slouží k možnosti detailního sledování odvedené práce na zakázkách.
Nyní je možno vytisknou ZAKÁZKOVÝ LIST (vybráním z tiskových sestav zakázek). |
