Tabulka zakázek



Tabulka zakázek zobrazuje ty zakázky, které jsou ve stavech, které jsou zvoleny v nastavení.

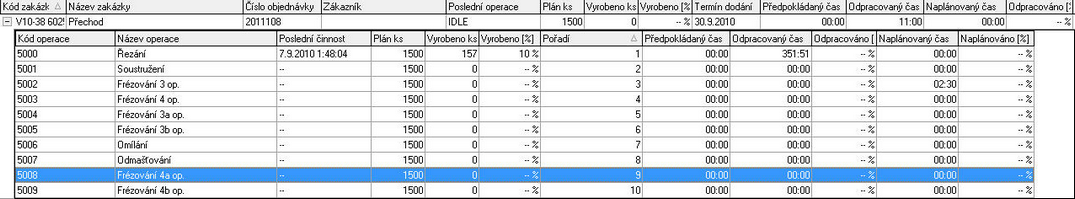

grid1



Tlačítko plus u zakázky otevírá úkony zakázky (záložka zakázky - úkony v aplikace PRACANT)



Z této tabulky můžete přesunout na plánovací jednotky ZÁZNAM, který otevře formulář Nový plán - viz obrázek pod tímto.



Vytvoření plánu

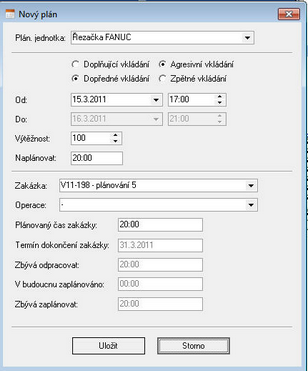

Po přetáhnutí zakázky, případně úkonu na plánovací jednotku se otevře tento dialog pro zaplánování:



novyPlan



V tomto dialogu jednoduše zaplánujete výrobu. Zde navolíte vše potřebné:



Plánovací jednotka:



- zde se předvyplní ta jednotka, na kterou jste záznam vložili - je možné přes toto menu plánovací jednotku změnit



Režim vložení:



- agresivní vkládání - vkládá do kalendáře bez ohledu na již vytvořené plány - natvrdo zaplánuje vložené informace

- doplňující vkládání - doplňuje do volných kapacit tak, aby naplánovaná kapacita nepřekročila  100%



Možnost určení směru vkládání:



- dopředné vkládání - určujete-li, kdy se má na zakázce začít pracovat - a plány poté se řadí do budoucna - směr doprava..

 př.: vkládám 20 hodin na jednotku na 1.1.2011 - vloží se mi do 2.1.2011

- zpětné vkládání - určujete-li, kdy má být zakázka hotova - plány se poté řadí do "minulosti" - směr doleva

 př.: vkládám 1000 hodin na jednotku na termín dokončení 31.12.2011 - plány se zařadí až do listopadu 2011 a první bude např 1.11.2011



Od a DO :



- zde se online přepočítává, do kdy záznam bude trvat, na základě nastavení REŽIMU a SMĚRU vkládání.  Po stisknutí uložit se vloží plány.



důležité : vkládám li plán na více dní, automaticky se mi rozseká na jednotlivé dny - pro přetažení je pak nutné všechny označit s podržením SHIFT a přesunutí



Výtěžnost:



zde určujete, na kolik chcete plánovací jednotku vytížit - pokud na maximum, tak zvolte 100%. pokud napříkald jen na polovinu, zadejte 50%. Výtěžnost ovlivňuje potřebný čas na zvládnutí plánu.



př.: mám pracovní dobu od 8-16, fond mám nastaven na 8 hodin (pracuje tam jeden člověk) a nastavím, že chci na 50% vytížit dobu 8-16 hod. Takže tímto plánem jednotku vytížím pouze na 50 procent v rámci dne - 50 procet (tedy 4 hodiny) má jednotka ještě v ten den volné



Naplánovat:



- zde vložte hodnotu, kterou chcete naplánovat. Nemusí být vždy stejná s hodnotou plánovaný čas, takže zde vložte tolik, kolik chcete naplánovat



Plánovaný čas zakázky:



- pokud zakázka nemá plánovaný čas, můžete jej vyplnit zde - promítne se i u zakázky



Vlastnosti aplikace



- z tabulky zakázek je možné přetáhnout libovolnou zakázku, případně úkon a vyvolá se dialog "Nový plán"



- z APLIKACE pracant je možné přetahovat ZAKÁZKY, i úkony - vyvolá se dialog pro zaplánování (umožňuje po vytvoření zakázky v aplikace PRACANT okamžité naplánování v aplikaci PLÁNOVÁNÍ)



- je možné plánovat také věci, které se vůbec nevztahují k zakázkám, ani operacím. Označením několika hodin v kalendáři, stisknutím ENTER vytvoříte libovolný záznam v kalendáři (funguje stejně jako v OUTLOOK) - stačí        jen napsat nadpisek



- hromadné přesouvání položek - při vybírání i přetahování je nutné držet shift - po celou dobu - pak je možné hromadně položky přesouvat a to včetně do kelandáře v pravém/levém rohu aplikace (záleží na nastavení)



- vkládáte- li do kalendáře zakázku, která již má nějaké zaplánované záznamy, přenáší se hodnota : zbývá naplánovat





Sloupce v tabulce zakázek



Kód zakázky, název zakázky, číslo objednávky, zákazník, plán KS, termín dodání



 = informace vyplněné z pracanta



Předpokládaný čas - je myšlen jako celkový předpokládaný čas zakázky - pouze cifra, nikoliv součet času předpokládaných úkonů



Poslední operace - zobrazuje naposledy zapsanou operaci na zakázce



Vyrobeno KS - bere se jako počet vyrobených KS u operace, kterou má zakázku nastavenu jako finální (v editaci zakázky je volba poslední operace)



Vyrobeno % - zobrazuje poměr Vyrobeno KS a Plán KS



Odpracováno % - zobrazuje poměr odpracovaného a předpokládaného času

k

Naplánovaný čas - zobrazuje čas, který je vyhrazen zakázce v kalendáři



Naplánováno procent - zobrazuje poměr přatažěného času do kalendáře a plánovaného času úkonů



Zbývá naplánovat - hodnota, která informuje o tom, kolik z předpokládaného čas uzakázky zbývá zaplánovat do kalendáře



Naplánováno v minulosti - kolik je naplánováno v kalendáři do včerejška



Naplánováno v budoucnosti - kolik je naplánováno od dnešního dne
