Kalendář a režimy náhledu

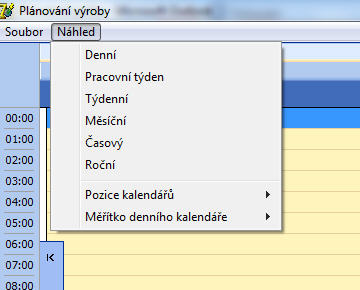

Je možné volit až z 6ti náhledů na rozvržený kalendář.
Denní - svislé zobrazení, zobrazuje den po hodinnových záznamech
Pracovní týden - svislé zobrazení dnů, není v něm rozpad na hodiny
Týdenní - od pracovního týdne se liší pouze tím, že zobrazuje sobotu a neděli
Měsíční - zobrazuje náhled na celý měsíc - nezobrazuje hodinnové záznamy
Časový - vodorovné zobrazení dnů, jednotlivé záznamy se skládají pod sebe - vhodné pro plánování práce v internalech menší než jeden den
Roční - vodorovné zobrazení jednotlivých dnů
Režim zobrazení
Plán - zde zobrazuje pouze plánované záznamy a obarvuje je dle přiřazených barev z nastavení

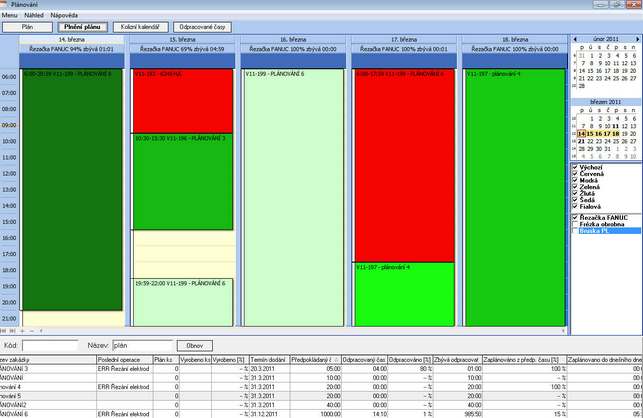

Plnění plánu - zde zobrazuje, na kolik procent je plněn plán. Plnění plánu je řešeno dle spektra zelené barvy, kdy světlé zelená znamená plněni 1-25 procent, naopak tmavá zelená znamená plnění 80-99 procent. Překročený plánovaný čas je naznačen červenou barvou.
důležité: od verze 3.9.5 se položka "OPERACE" rozšířila o atribut místa práce, na kterém se odvádí. Při výpočtu plnění plánu program řeší tyto 2 případy:
a) naplánována je zakázka - pak se bere plnění ze všech načtených dat, které mají atribut zakázky a operace má patřičný atribut místa práce (plán je jasný, součtem je čas těchto zmíněných operací v den plánu)
b) naplánována je - zakázka + operace - pak se bere plnění pouze z naplánované operace
Kolizní kalendář:
V kolizním kalendáře se zobrazují záznamy pouze červeně a to v případu, že je rozeznaná kolize. Kolizí je myšleno toto:
a) není naplánován veškerý plánovaný čas zakázky b) plánovací jednotka má naplánováno více než 100% kapacity c) hodnota "zbývá odpracovat" je větší než hodnota "naplánovaný čas v budoucnu"

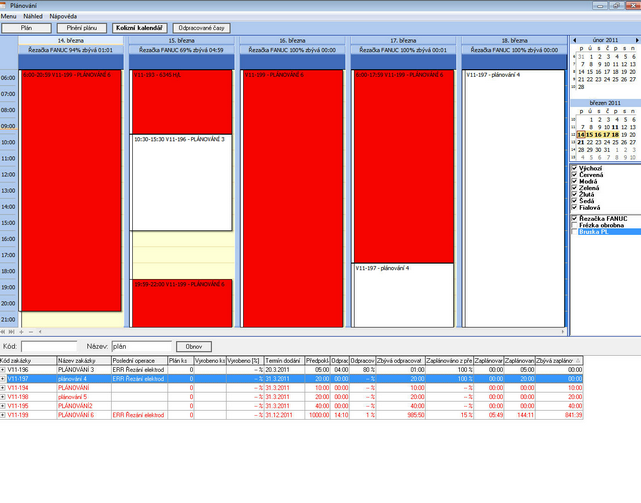

V kalendáři i v tabulce zakázek se záznamy obarví červeně - kolizní kalendář pak může vypadat takto:
Odpracované časy:
Do kalendáře dohazuje nebarevné záznamy a to tak, jak byly na místech práce pořízeny - slouží pro grafický přehled toho, co se dělo v místě práce.
|
