Plánování kapacit výroby
V případě, že evidujete předpokládané časy zakázek, je Vám schopen systém PRACANT říci, na jak dlouho je naplánovaná kapacita výroby. Vy tedy jste schopni potenciálním zákazníkům říci, kdy zakázka může být přibližně hotova.

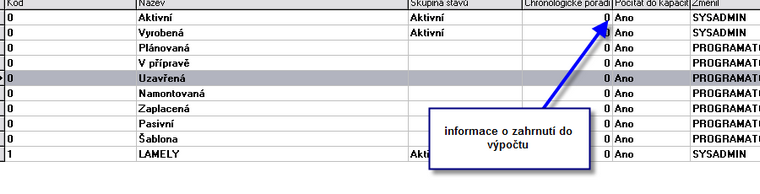

Pro tuto evidence je nutné předdefinovat stavy zakázek, které chcete v tomto výpočtu evidovat (např vyrobené, či pasivní není třeba do tohoto výpočtu zahrnovat).
Jednotlivé stavy nastavíte v zakázky/stavy zakázek. Defualtně jsou nastaveny všechny stavy do výpočtu, nadefinujte si ty, které chcete evidovat.
Odšktnutím počítat do kapacit vyloučíte vybrané stavy z výpočtu pro naplánované kapacity...

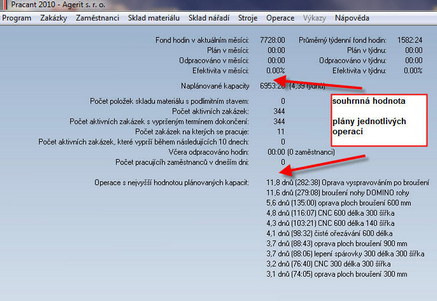

Kde uvidíte plány operací..

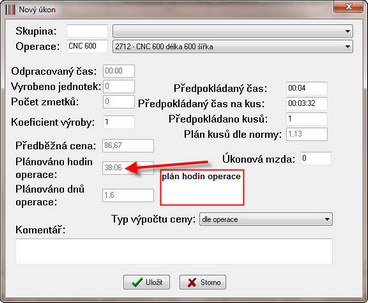

1) na úvodní obrazovce, viz první obrázek 2) při plánování jednotlivých úkonů na zakázku

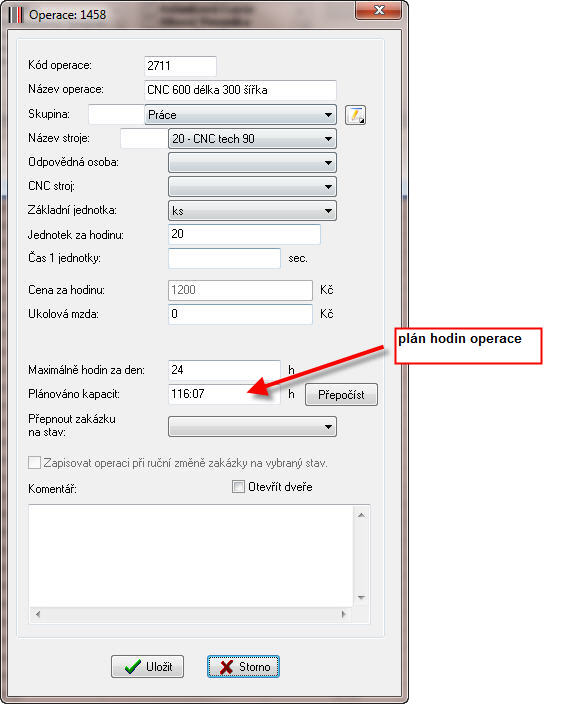

3) přímo v operacích - u jednotlivých operací (editace - nebo sloupeček v prohlížení editace)
Máte li vhodně nastaveny skupiny operací, je možné jednoduchou filtrací zjistit okamžitě přibližný plán kapacity jednotlivých operací.
4) v operace - prohlížení editace - kontextové menu : Zobraz zakázky plnící kapacitu vybrané operace - tato volba Vás přepne do modulu zakázky - zakázky a tam předvolí ty zakázky, které plní kapacitu vybrané operace
Informace o výpočtu naplánovaných kapacit:
- výpočet nepočítá do týdenního výrobního fondu THP pracovníky - do výpočtu je zahrnuta průměrná absence zaměstnanců 14% - lze nastavit - používá pro výpočet možné pracovní doby fond defaultní směny
|
